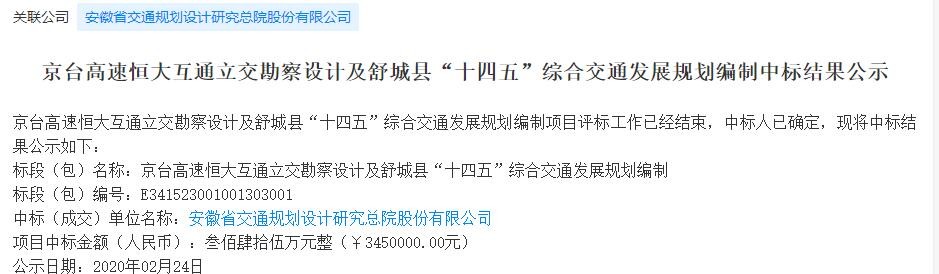

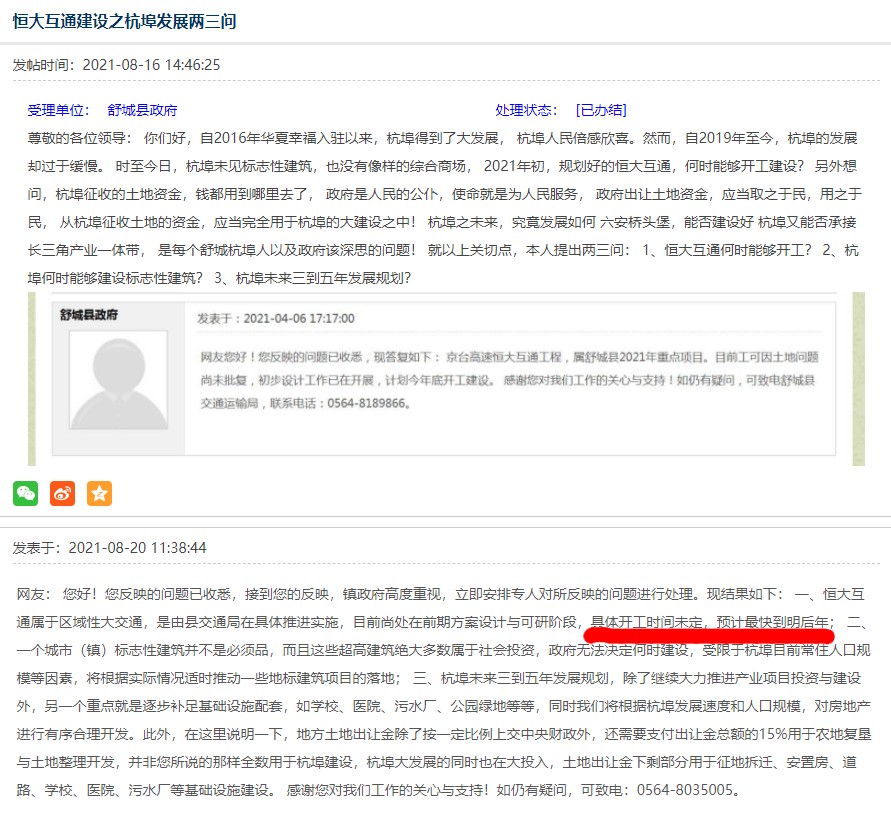

舒城县航埠镇京台高速恒大互通立交的建设时间为什么一拖再拖?
留言时间:2021-08-24 16:11:44
来源:12345网络渠道
浏览次数:7236
受理单位: | 舒城县政府 | 处理状态: | [已办结] |
我是舒城县杭埠镇新滨湖恒大文化旅游城的一名业主,于2020年1月18日在恒大文化旅游城购买住房,当时就是冲着有互通的宣传【当时的置业顾问说恒大互通2021年6月动工】,然后今年相关部门又回复说2021年年底动工,最近俩天相关部门又说最快,注意是最快到明后年才能动工!这是一拖再拖!理由是土地尚未审批,互通项目早就于2020年4月勘察定标了,为什么土地还未审批?请给出具体理由和恒大互通具体的动工时间!谢谢!


舒城县政府

回复单位:舒城县政府
发表于:2021-08-25 11:37:47
网友:
您好!您反映的问题已收悉,现答复如下:
京台高速恒大互通立交工程,位于舒城县杭埠镇,合安高速公路与规划创新大道交叉处,距离北侧严店互通9.68km,距离南侧相邻舒城互通4.82km,估算投资额2.67亿元。目前工可已评审,待批;2021年4月29日,省自然资源厅召开项目“土地利用总规修订方案暨永久选址基本农田补划方案和耕地保护专项选址论证会”,会上专家组对项目占用基本农田较多,提出异议,要求设计方案调整后重新申报。设计方案调整受到杭埠镇相关规划制约,当前正在对接过程中。对网友询问什么时候能开工,因建设用地报批,程序繁琐,限制因素较多,暂时不能明确具体时间,我县将积极争取早日开工建设。
感谢您对我们工作的关心与支持!如仍有疑问,可致电舒城县交通运输局,联系电话:0564-8189866。
